PCH Rincão aguarda emissão de LO para iniciar a geração de energia

0
349

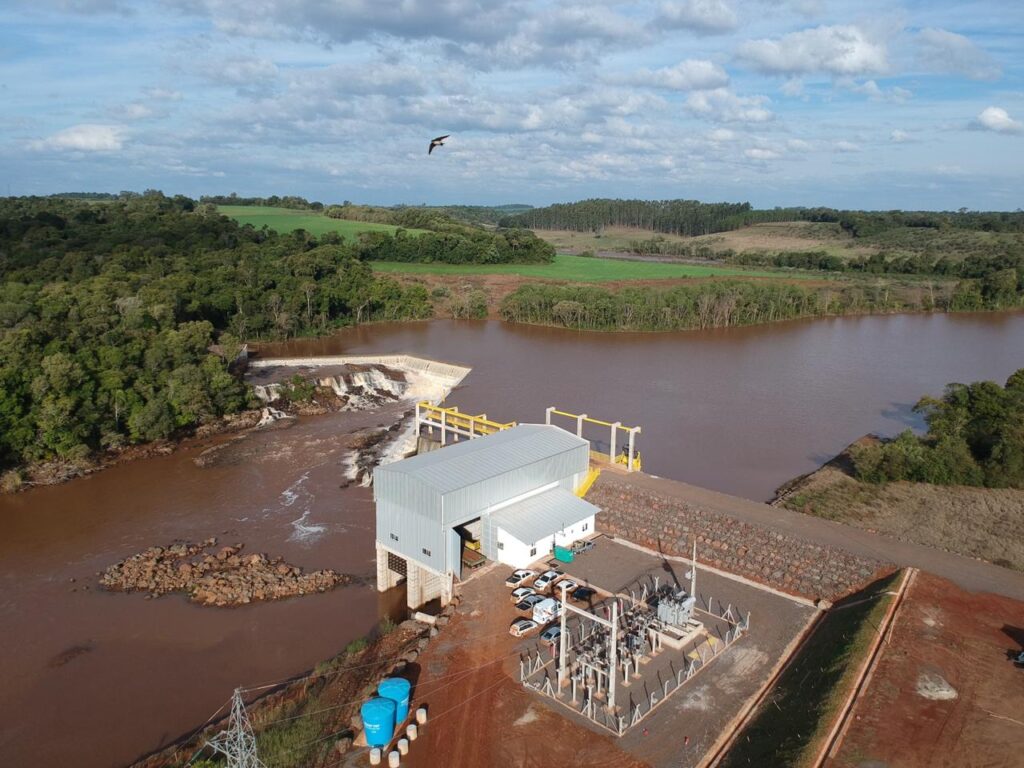

A Pequena Central Hidrelétrica Rincão, de 10 MW de potência instalada, de propriedade da SPE Rincão Energia, localizada no rio Ijuizinho, distante 14 km de Entre-Ijuís, que vendeu energia no 10 º Leilão de Energia de Reserva, realizado em 23 de setembro de 2016 pela Câmara de Comercialização de Energia Elétrica (CCEE), está em testes desde  o início do mês de abril, aguardando a LO do órgão ambiental.

O empreendimentos deveria iniciar o fornecimento de energia elétrica a partir de 1º de março deste ano. Entretanto, devido a contratempos no cronograma de obras, agravados pela maior estiagem dos últimos 35 anos no RS, que atrasou os testes com as turbinas, somente em 20 de maio foram entregues à Fepam os pedidos de LO da unidade, da linha de transmissão e da subestação.

Ainda em março, quando foi encaminhado pedido de autorização para enchimento do reservatório, a empresa demonstrou o cumprimento de todas as exigências ao órgão ambiental.

Devido ao atraso no início de geração de energia, a Agência Nacional de Energia Elétrica ( Aneel) encaminhou pedido de informações à SPE, dona da PCH, que está na dependência da emissão da LO para iniciar as atividades.

Iniciada em dezembro de 2017, a obra demandou investimentos de R$ 50 milhões, de recursos dos empreendedores. A usina é formada por duas turbinas com capacidade de 5 MW. A linha de transmissão de 69 kV da PCH Rincão será conececada ao Sistema Interligado Nacional através de uma subestação seccionadora, que faz parte do complexo Rincão, na qual se dará a conexão com uma linha de transmissão da distribuidora RGE.
